SÜLEYMANİYE 1.500 MW KOMBİNE ÇEVRİM SANTRALİ

İŞVEREN

MGH – Mass Group Holding Ltd.

MÜTEAHHİT

ENKA İnşaat ve Sanayi A.Ş.

SECTOR

Elektrik Santrali Projeleri

KONUM

Süleymaniye, Irak

KONTRAT TİPİ VE KONTRAT KAPSAMINDAKİ İŞLER

Götürü Usulü, Anahtar Teslim / Mühendislik, Satın alma, İnşaat, Test & Ön Devreye Alma, Devreye Alma, Personel Eğitimleri

PROJE SÜRESİ

Temmuz 2013 – Temmuz 2016

Proje Tanımı

MGH – Mass Group Holding Ltd. şirketi Süleymaniye Elektrik Santrali’nin basit çevrimden kombine çevrime dönüştürülmesi için 2013’te ENKA ile Mühendislik, Satınalma, İnşaat ve Devreye Alma (EPCC) sözleşmesi imzaladı.

Mevcut Süleymaniye Doğalgazlı Basit Çevrim Elektrik Santrali, MGH – Mass Group Holding Ltd. şirketi tarafından sekiz adet GE – 9E gaz türbiniyle kapasitesi 1.000 MW’a çıkacak şekilde geliştirilmişti.

GE tarafından imal edilen buhar türbinleri kullanılarak yapılan kombine çevrim gaz türbini dönüşümü, tesise 500 MW daha kurulu güç katarak toplam kapasitesinin 1.500 MW’a çıkmasını sağladı.

Süleymaniye Kombine Çevrim Elektrik Santrali, ana yakıtı doğalgaz ve ikincil yakıtı da dizel olmak üzere iki farklı yakıtla çalıştırılabilecek ve mevcut Süleymaniye Doğalgazlı Elektrik Santrali’nin ürettiği egzoz ısısını da kullanabilecek şekilde tasarlandı.

1.500 MW Süleymaniye Kombine Çevrim Elektrik Santrali Projemiz,  Engineering News Record (ENR) tarafından organize edilen 2017 En İyi Küresel Proje Yarışmasında, Enerji / Endüstriyel Kategorisi başlığı altında “En İyi Küresel Proje” ödülüne layık görülmüştür

Projeye Özgü Zorluklar

Bu projenin kapsamında terkedilmiş endüstri bölgesi koşulları altında basit çevrim olarak çalışan bir elektrik santralinin kombine çevrim elektrik santraline dönüştürülmesi işleri yer almaktadır. ENKA, kararsız şebeke koşullarında çalışmasına rağmen özenle oluşturulmuş kontrol mekanizması uygulayarak şebekenin santral üzerindeki olumsuz etkilerini en aza indirmeyi başarmıştır.

Projenin en büyük zorluklarından birisi de bölgede yaşanan büyük sivil kargaşa altında çalışmak olmuştur. Ayrıca ENKA, bu güçlüklerle mücadele edebilmek için dikkatli bir şekilde planlama ve savunma koruma önlemleri vasıtasıyla risk engellemeye dayalı katı bir güvenlik ve emniyet planı hazırlamış ve bunu uygulamıştır. Güvenlik yaklaşımımız iyi ilişkilerden, tehlikenin engellenmesi, tespiti ve geciktirilmesi yoluyla riskleri azaltacak karşı önlemlerin alınmasını ve herhangi bir olay durumunda da her zaman kullanıma hazır bir tahliye planından oluşmaktadır.

Bu yaklaşım sayesinde ENKA, potansiyel risk faktörlerini en aza indirmeyi başarmış ve öngörülen sözleşme takviminde herhangi bir aksamaya mahal vermeksizin çalışmalarını sürdürmüştür.

Zaman zaman yaşanan olaylardan dolayı çalışma sahası alanına nakliye yapılmasında aksaklık yaşanması ve yüksek personel değişim oranları ENKA’nın yeni işgücü için birçok defa başvuruda bulunmasına ve vize almasına neden olmuştur. Benzer bir şekilde bir ABD mühendislik alt yüklenicisi, Avrupalı ve Japon tedarikçiler güvenlik endişelerinden dolayı mühendislerinin çalışma sahasına gitmelerine sınır getirmişlerdir. ENKA tüm bu sorunları ekibinin proje başarısına olan adanmışlığı, kapsamlı planlama ve dikkatli bir istihdam programı uygulaması sayesinde ve projenin yürütülmesindeki her aşamasında yeterli gerekliliği yerine getirerek aşmayı başarmıştır.

Projenin yürütülmesi esnasında alternatif taşıma çözümleri üretilerek, zamanında ve doğru kararlar alınarak ve sık sık değişen Irak Gümrük düzenlemelerine uyum sağlanarak esnek lojistik yönetimi yaklaşımı kullanılmıştır.

ENKA’nın Hizmentlerinin Kapsamı

Bu sözleşme kapsamında ana işler, basit çevrim santralini 4X4X1’lik konfigürasyona sahip iki blokluk bir kombine çevrimli santrale dönüştürme adımlarını içermektedir. Sekiz adet ısı geri kazanımlı buhar jeneratörü, iki adet nominal oranlı 250 MW ‘lık GE buhar türbini jeneratörü, iki adet jeneratör yükseltme (GSU) trafosu ve iki adet 40 hücrelik hava soğutmalı kondenser sistemi gibi önemli ekpmanların tasarımından kurulumuna, testlerden ara bağlantılarına kadar geniş bir yelpazede işleri içermektedir.

Bu süreçlerin yanı sıra, Elektrik Bakanlığı tarafından gerçekleştirilecek dahili bağlantı noktasının kör ucu yapısında bir 400 KV’lik şalt alanı da projenin önemli bir bileşenidir. Bu kapsamda, işin tamamlanmasını takiben istenilen çıktı değerlerinin sağlanması, enterkonnekte şebekeye paralel işletiminin nasıl yapılacağının gösterilmesi, performans testlerinin başarıyla uygulanması ve işletim bakım süreçlerini içeren el kitaplarının hazırlanması ve performans eğitimi sağlanmaktadır.

Projenin zirve dönemlerinde ENKA iş gücü 1.285 çalışana kadar çıkmıştır. Ayrıca ENKA, tesisin operasyon ve bakımından sorumlu personele Operasyon & Bakım eğitimleri de sağlamıştır.

Öne Çıkan Özellikler ve Başarılar

  • Süleymaniye Kombine Çevrim Elektrik Santrali Projesi çoğunlukla doğal gaz ve yedek olarak da dizel yakıt olmak üzere iki çeşit yakıt ile çalışacak şekilde tasarlanmıştır. Dizel yakıt tesise tanker kamyonları ile taşınırken, doğal gaz Khor Mor doğal gaz sahasından boru hatları ile ulaştırılmaktadır. Daha sonra dizel yakıt türbinler için kullanılmadan önce arıtılmakta ve işlenmektedir.
  • 3 milyon adam-saat kayıp iş günlü kaza olmadan tamamlanmıştır.
  • 2017 ENR Küresel En iyi Proje Ödülü’nü kazandı. Proje, ‘‘Enerji ve Endüstriyel Proje’’ kategorisinde ödül aldı.

Teknik Özellikler

Santral Tipi Kombine Çevrim Elektrik Santrali
Kapasite 1.500 MW
Yakıt Doğal Gaz, Yedekleme : Dizel
Kurulum 2x(4x4x1)

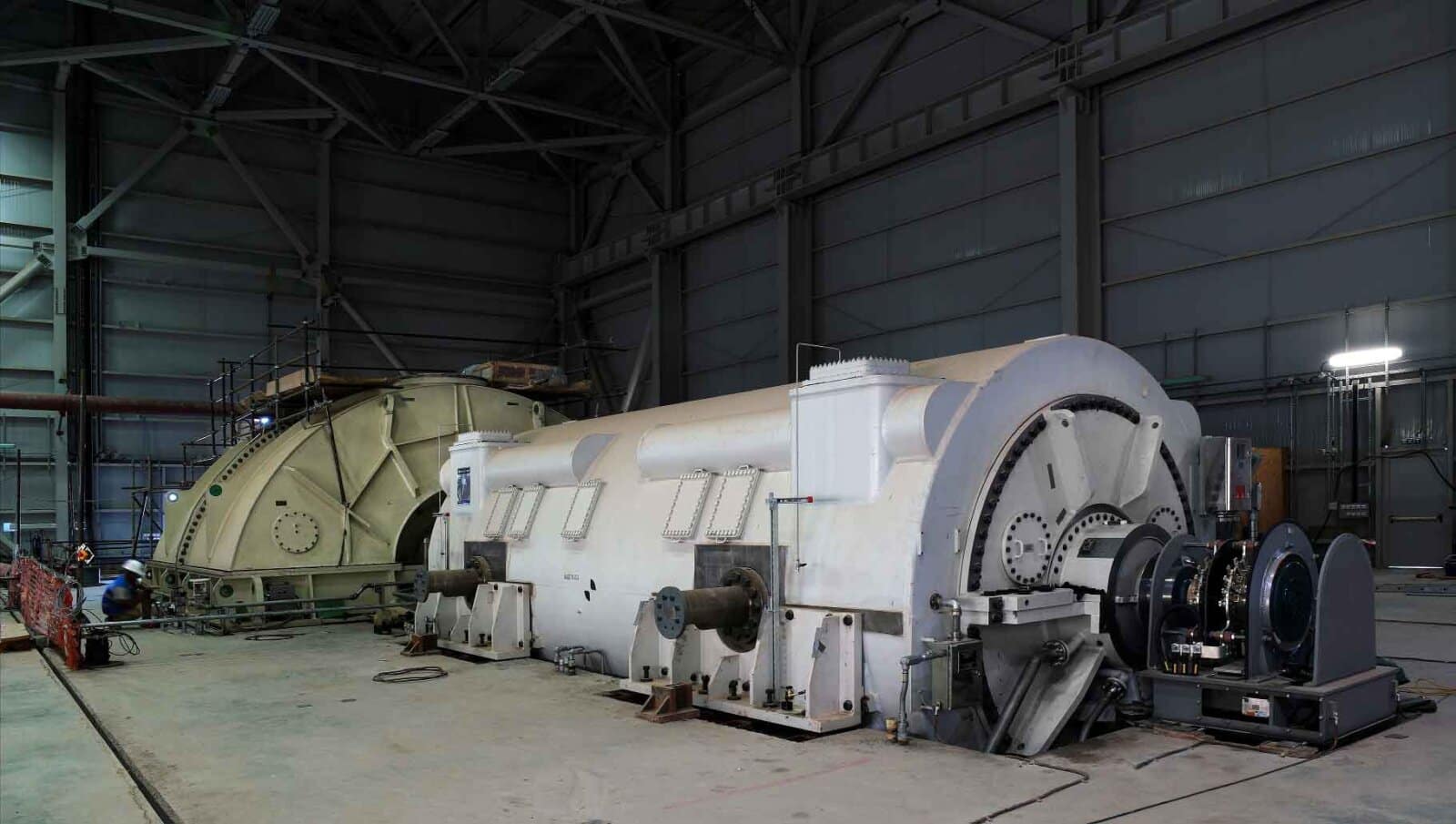

Steam Turbine Generator Generator General Electric, Birim: 2 Set, Model: C7, Oran / Birim: 252 MW
HRSG CMI, Birim: 8 Set, Tip: Vertical – Natural Circulation Cold Casing
Cooling Type Air Cooled Condenser, GEA, Birim: 2 Set, Tip : 40 Hücreli

Ana Kalemler

Toprak İşleri 260.000 m³
Beton 45.000 m³
Yapısal Çelik 5.800 tons
Yerüstü Borulaması 2.000 tons
Kablolama 1.100.000 lm
Mekanik Ekipman 36.000 t
İzolasyon ve Boya 52.000 m²
Binalar 6.500 m²

Galeri
